氣舉反循環雙輪銑銑超深140m的槽到底行不行?答案是肯定的。早在2020年,金泰SX雙輪銑在青海那棱格勒河水利樞紐工程中就已經突破103m;另在2021年,西藏"某”項目中,金泰SX雙輪銑再創佳績突破120m;現2022年,金泰SX50氣舉反循環雙輪銑在四川省阿壩州理縣雜谷腦河獅子坪電站水庫大壩上再下一城,創下143m超深防滲墻深度新紀錄。同時放眼全國,雙輪銑在高136米的大壩上修建混凝土防滲墻,尚屬首例??吹竭@里評論區肯定會有人留言道:”這深度可能是金泰雙輪銑或者說是國產雙輪銑的極限了。”那你可就大錯特錯了,小編在這預告一波,金泰雙輪銑沒有極限,明年金泰SX雙輪銑有望突破220m,目前該施工方案正在審核,一旦啟動國內超深槽深度記錄又將再度刷新!不知已購置金泰SX系列雙輪銑的用戶有沒有覺得倍兒有面呢?

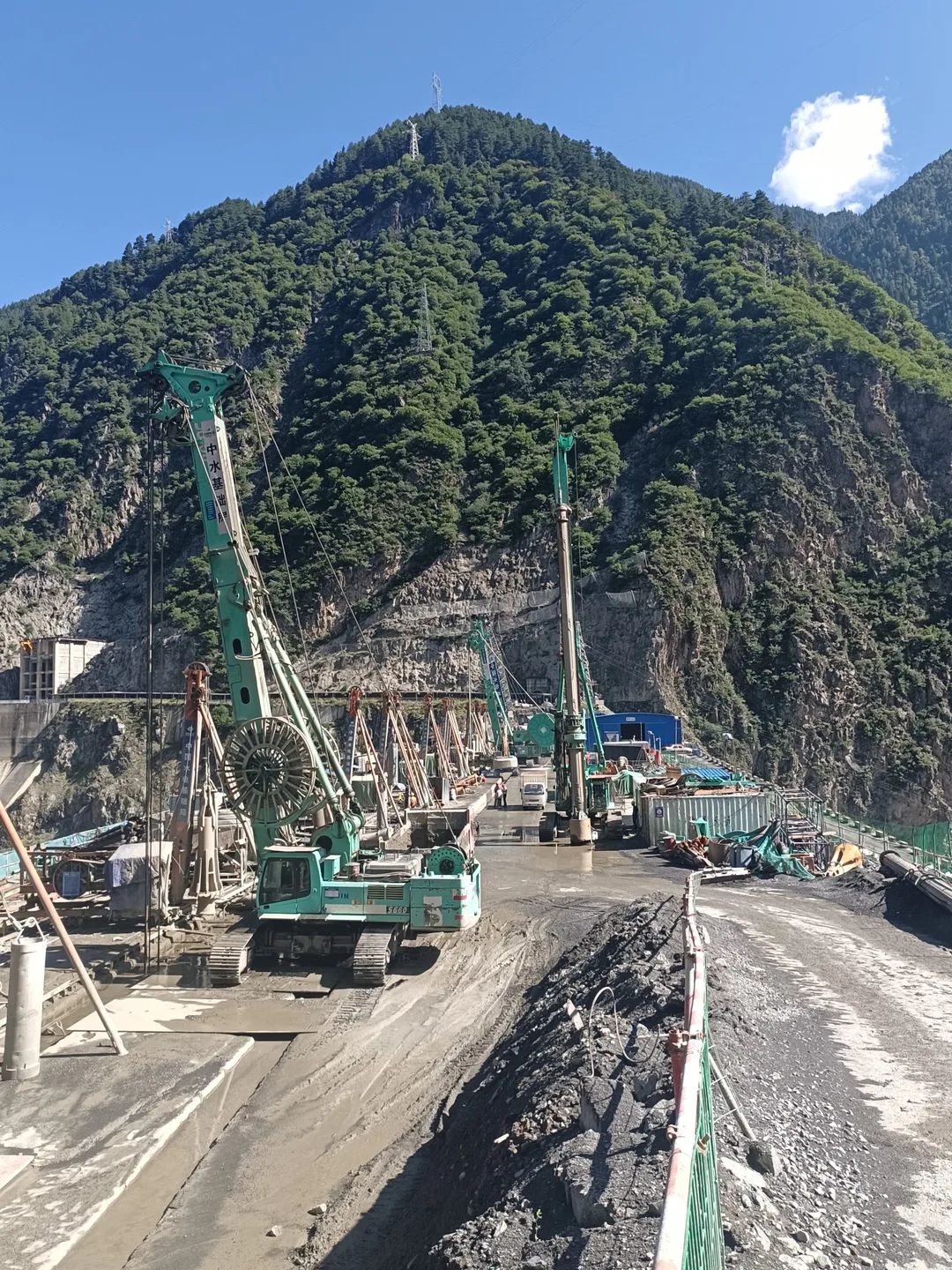

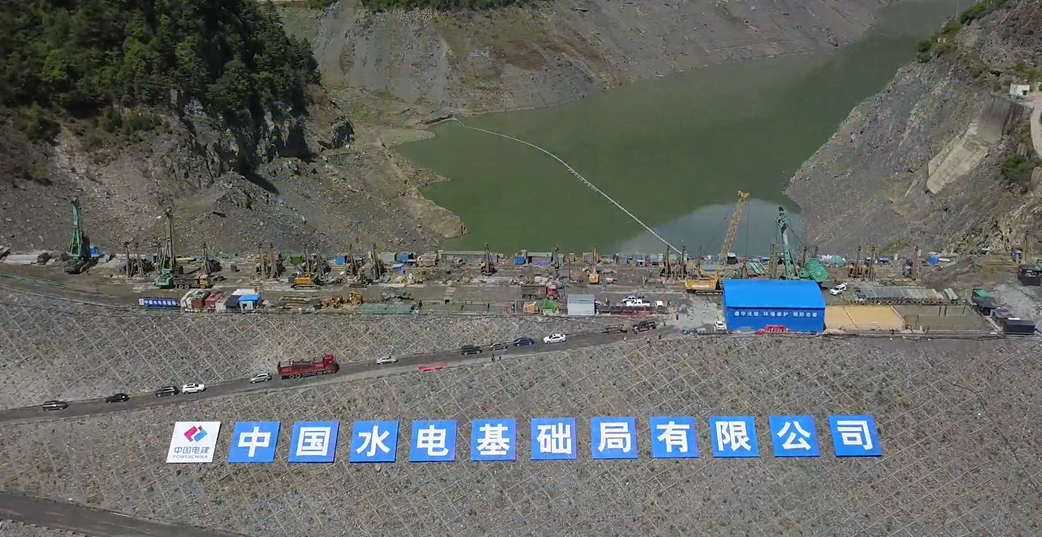

言歸正傳!近日,由中國水電基礎局有限公司所承建的獅子坪水電站上正在進行一臺高壩“心臟移植手術”,現場緊張且忙碌。金泰主力產品SX雙輪銑、SG液壓抓斗、SH旋挖鉆機等設備一字排開,為確保“手術”進度,現場工作人員以及施工裝備披星戴月24小時不間斷施工,預計2022年10月大壩將重獲“心”生,一顆嶄新、堅實的“心臟”將守護大壩安全。
工程背景
獅子坪水電站是雜谷腦河“一庫七級”梯級開發的第一級,是雜谷腦河梯級水電站開發的龍頭水庫水電站,該電站的修建,緩解了當?shù)仉娏o張,改善交通閉塞的一系列狀況,為當?shù)乜沙掷m(xù)發展做出巨大貢獻。獅子坪水電站自2013 年開始二期蓄水以來,特別是 2017 年 10 月水庫繼續二期蓄水且水位接近正常蓄水位 2540m 以來,大壩沉降、壩體滲水、兩岸繞滲等監測量變化明顯偏大,且存在壩頂?shù)牟痪鶆蜃冃危▔雾斂v向裂縫范圍大且錯臺較大)。2018 年至今,壩體滲水情況與兩岸繞滲保持相對穩定,但壩體沉降持續增加,量值偏大。金泰SX50雙輪銑施工的獅子坪大壩新建防滲墻工程,為病險土石高壩,在主體工程中屬于關鍵環節。
工程量及設計指標
新建混凝土防滲墻布置在原壩基防滲墻上游側,兩墻凈距4.9m、與壩基廊道凈距2.75m;新建防滲墻共52幅,厚度為1.2m,最大成槽深度143m(從施工平臺算起),成墻面積24600㎡,總長度292.8m。
地質情況
勘探揭示,壩基廊道處河床覆蓋層厚度90m~102m,其成因類型和成層結構復雜,厚度變化大,有遠源的河流向沖積物,也有近源的崩坡積物。根據成因、物質組成、結構特征,由老到新可分為五層:①含砂漂(塊)卵礫石層;②粉質壤土與粉細砂互層;③ 含砂漂(塊)卵礫石層;④ 碎礫石砂層、粉質壤土層 ;⑤漂卵礫石層;
金泰24小時保姆式服務工程師:王健
施工重點和難點
1,獅子坪大壩新建防滲墻距壩基廊道較近,對槽孔孔斜控制比較嚴格,對成槽機施工質量相對要求很高,須滿足2/1000成槽精度;
2,地層復雜且施工深度極深,達143m;
3,售后保障難度大,獅子坪電站地處偏遠,配件需提前發送;
4,施工環境惡劣,24小時服務保障難度高,該地域?qū)傥鞑扛咴瓪夂騾^(qū),具有山地季風氣候特點:冬季寒冷、夏季多大風,伏旱頻繁。
防滲墻施工方法及工藝

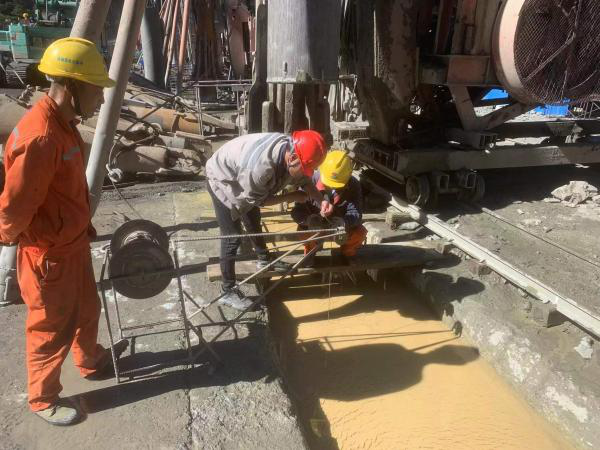

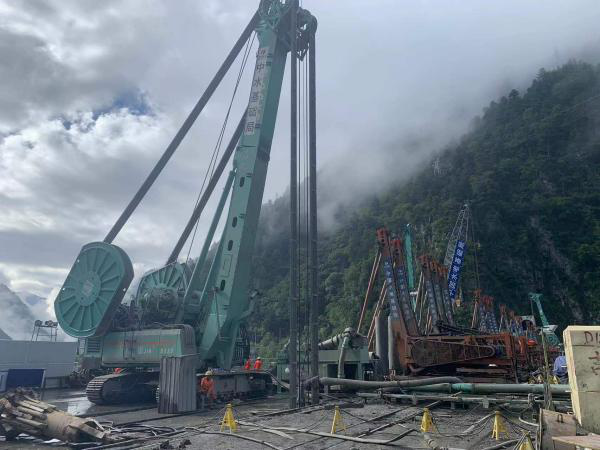

根據本防滲墻的工程地質、深度、岸坡段墻底嵌入蓋板混凝土、壩基廊道附近不得采用振動過大的設備,新建防滲墻主要采用金泰SX雙輪銑+金泰SG液壓抓斗+金泰SH旋挖鉆機+沖擊鉆機+金泰旋挖鉆機改裝組合的設備進行施工;施工工藝:先沖擊錘和SH旋挖打主眼1、3、5,再用SG抓斗抓至80米,最后SX銑槽機成槽143m;防滲墻施工分二期進行,先施工一期槽段,再施工二期槽段。
槽段劃分
新建防滲墻一期槽孔和二期槽孔長度均為6.8m。每個槽孔分為3個主孔、2個副孔,主孔長度1.2m,副孔長度1.6m;河床段防滲墻典型槽孔劃分見圖。
槽孔防滲墻典型槽孔劃分示意圖
成槽效率
截至目前金泰SX50雙輪銑共完成12幅超100m的超深槽,其中143m超深槽完成6幅,平均8-9天完成一幅;100米以上的超深槽完成6幅,平均6~7天完成一幅。
用戶對金泰設備的評價

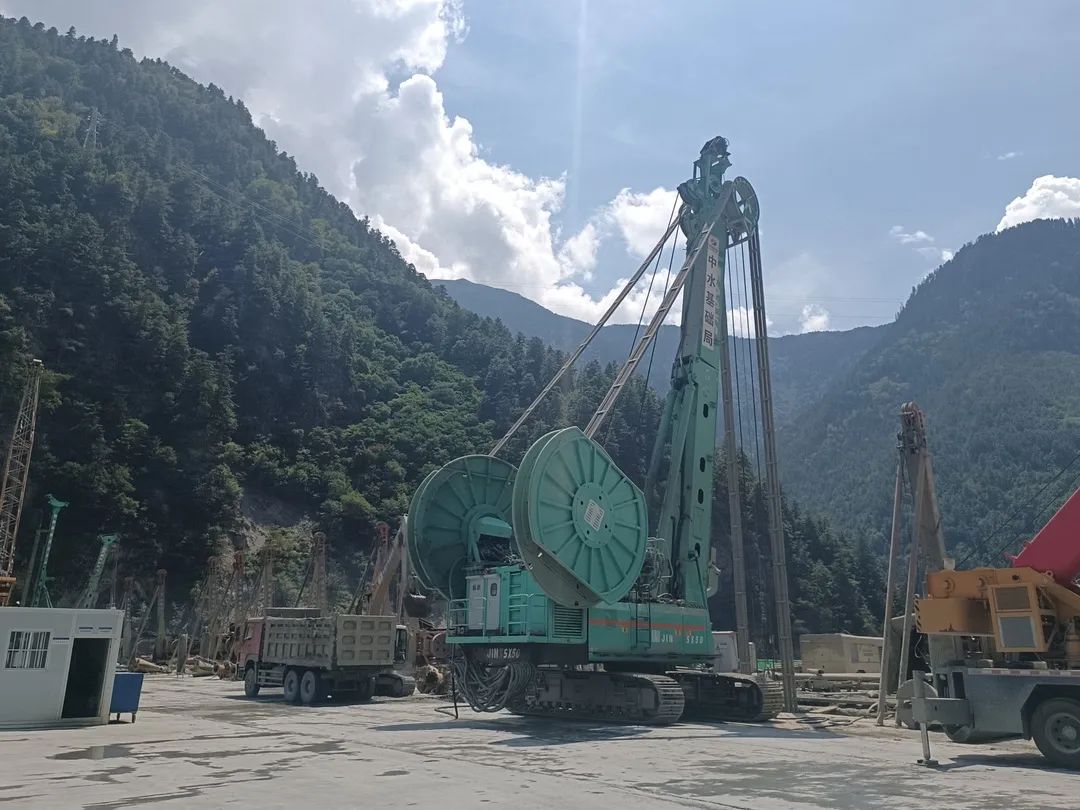

SX雙輪銑 : 使用金泰SX50雙輪銑銑槽,施工深度達到160m,墻體厚度最大可達到1.5m,雙輪銑槽機上的推板糾偏方式比重力糾偏方式具有更大的結構優越性,雙輪銑槽機銑頭上的復位更方便、更快捷,適用于各種地層成槽施工,同時利用空壓機進行氣舉排渣,排渣管采用伸縮,合理的吸渣布置以及大通徑的排渣管,施工效率高,槽內清渣效果好。
SG液壓抓斗:使用金泰SG60、SG70液壓抓斗,針對本工程新建防滲墻槽孔高程2435m以上的部位進行施工,該抓斗成槽寬度可達2.8m,成槽深度可達120m,設備穩定,施工高效,使用放心。
成槽質量驗證

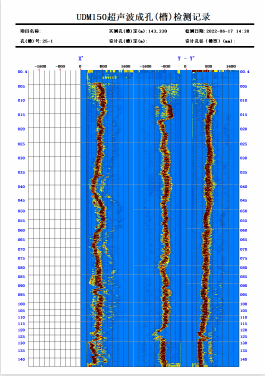

金泰雙輪銑成槽時,采取超聲波測斜儀進行檢測,施工過程中對孔斜進行把控,同時觀察槽孔孔壁是否穩定。
對防滲墻終孔、清孔重要工序?qū)嵭腥龣z制制度,施工班組負責完成工序的初檢,現場值班人員完成工序的復檢,質量負責人負責完成工序的終檢,最后終檢滿足垂直度2/1000施工精度,合格后向監理提交檢測記錄并申請監理驗收。
總結
2022年是金泰SX雙輪銑發展的第14個年頭,在這14年期間里,金泰雙輪銑每一年都有著重大收獲,無論是從技術研發,生產制造,還是從售后服務,工程保障都取得了質的飛躍。金泰雙輪銑從不拘于傳統,自成一派,現如今金泰雙輪銑,上過高山,飄過遠洋,啃過堅石,下過大壩,這一樁樁一件件里程碑的案例令無數人從國產“黑”到眾人“追”,金泰不打情懷牌,不打價格戰,只因這些成績金泰"真真的"做到了。
